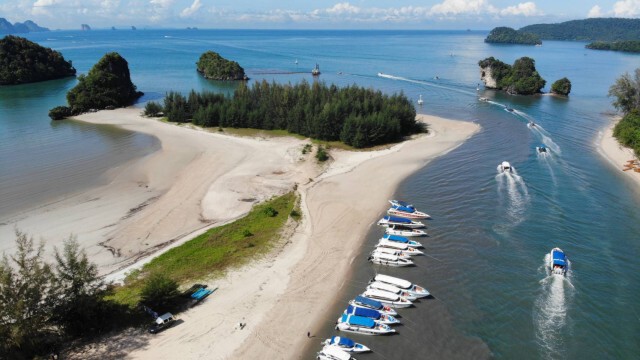

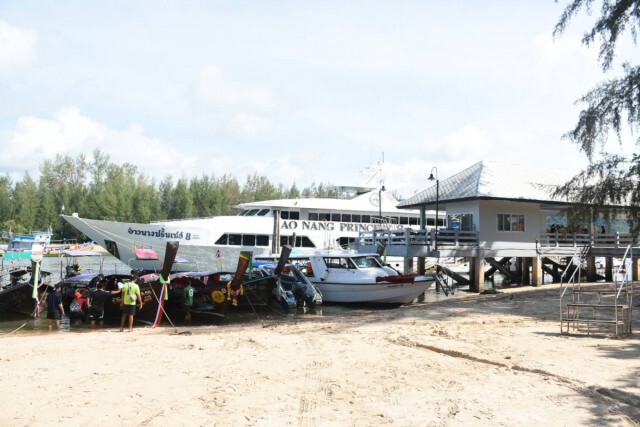

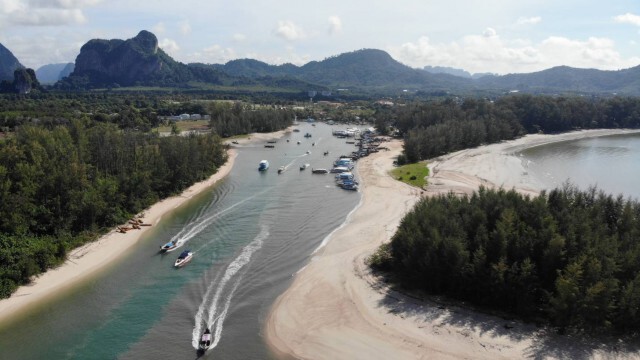

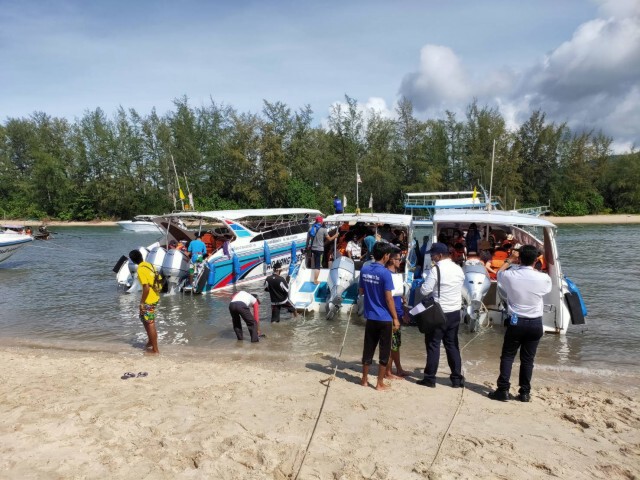

อธิบดีกรมเจ้าท่าฯ เปิดเผยว่า กรมเจ้าท่า โดยสำนักงานพัฒนาและบำรุงรักษาทางน้ำที่ 3 ได้จัดทำแผนงานโครงการขุดลอกร่องน้ำคลองสน ตำบลอ่าวนาง อำเภอเมือง จังหวัดกระบี่ แห่งนี้ พร้อมเปิดหน่วยปฏิบัติการขุดลอก ตั้งแต่วันที่ 7 มิถุนายน 2563 และเริ่มดำเนินการขุดลอกฯ วันที่ 11 มิถุนายน 2563 ร่องน้ำฯ มีความยาวทั้งสิ้น 3,400 เมตร โดยโครงการฯ ได้กำหนดระยะทางที่ต้องขุดลอก 1,650 เมตร (เฉพาะที่ตื้นเขิน) และขุดลอกร่องน้ำกว้าง 40 เมตร ลึก 2.50 เมตร (จากระดับน้ำลงต่ำสุด) ระยะเวลา 110 วัน โดยงบประมาณ 2,892,600 บาท และจะได้เนื้อดินที่ได้จากโครงการฯ 140,244 ลูกบากศ์เมตร ทั้งนี้ ณ วันที่ 30 สิงหาคม 2563 สามารถขุดลอกฯ ได้เนื้อดินประมาณ 102,000 ลูกบากศ์เมตร คิดเป็นร้อยละ 78 ของปริมาณงานทั้งหมด
