สคร.ชี้ล็อกดาวน์ก่อสร้างฉุดลงทุนรัฐวิสาหกิจ 2.3 หมื่นล้าน

25 สิงหาคม 2564
เกาะติดข่าวสาร >> Nation Story
logoline

กระทรวงการคลังเผยสิ้นเดือนก.ค. 64 รัฐวิสาหกิจ 43 แห่ง มีผลการเบิกจ่ายงบลงทุนสะสม 210,419 ล้านบาท หรือคิดเป็น 96% ชี้มาตรการควบคุมโควิด-สั่งปิดสถานที่ก่อสร้าง กระทบกรอบลงทุน 2.3 หมื่นล้านบาท

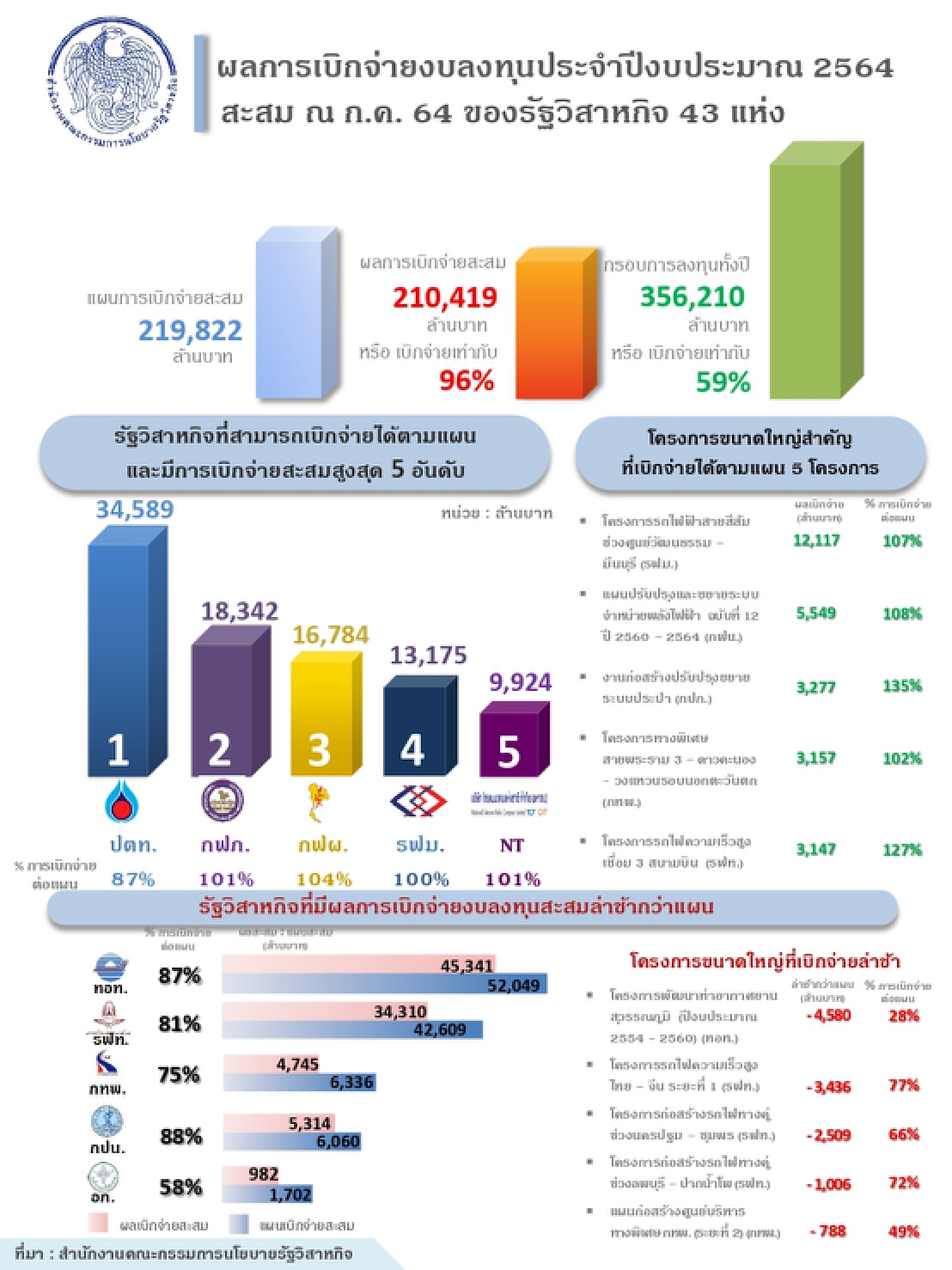

25 สิงหาคม 2564 นางปานทิพย์ ศรีพิมล ผู้อำนวยการสำนักงานคณะกรรมการนโยบายรัฐวิสาหกิจ (สคร.) เปิดเผยว่า ณ สิ้นเดือนกรกฎาคม 2564 รัฐวิสาหกิจ 43 แห่ง ที่ สคร. กำกับดูแลโดยตรงมีผลการเบิกจ่ายงบลงทุนสะสม 210,419 ล้านบาท หรือคิดเป็นร้อยละ 96 ของแผนการเบิกจ่ายสะสม ประกอบด้วยการเบิกจ่ายงบลงทุน 10 เดือนของรัฐวิสาหกิจระบบปีงบประมาณ (ตั้งแต่เดือนตุลาคม 2563 - เดือนกรกฎาคม 2564) 34 แห่ง จำนวน 118,262 ล้านบาท หรือคิดเป็นร้อยละ 88 ของแผนการเบิกจ่ายสะสม และการเบิกจ่ายงบลงทุน 7 เดือนของรัฐวิสาหกิจระบบปีปฏิทิน (เดือนมกราคม 2564 - เดือนกรกฎาคม 2564) 9 แห่ง จำนวน 92,157 ล้านบาท หรือคิดเป็นร้อยละ 107 ของแผนเบิกจ่ายสะสม

สคร.ชี้ล็อกดาวน์ก่อสร้างฉุดลงทุนรัฐวิสาหกิจ 2.3 หมื่นล้าน


นางสาวปิยวรรณ ล่ามกิจจา ที่ปรึกษาด้านพัฒนารัฐวิสาหกิจ กล่าวเสริมว่า ณ สิ้นเดือนกรกฎาคม 2564 รัฐวิสาหกิจหลายแห่งสามารถเบิกจ่ายได้เป็นไปตามแผนหรือสูงกว่าแผน เช่น บริษัท ปตท. จำกัด (มหาชน) การไฟฟ้าส่วนภูมิภาค การไฟฟ้าฝ่ายผลิตแห่งประเทศไทย การรถไฟฟ้าขนส่งมวลชนแห่งประเทศไทย (รฟม.) และบริษัท โทรคมนาคมแห่งชาติ จำกัด (มหาชน) โดยมีโครงการลงทุนขนาดใหญ่ที่สามารถเบิกจ่ายได้สูงกว่าแผน อาทิ


โครงการรถไฟฟ้าสายสีส้มช่วงศูนย์วัฒนธรรม - มีนบุรี ของ รฟม. แผนปรับปรุงและขยายระบบจำหน่ายพลังไฟฟ้า ฉบับที่ 12 ปี 2560 - 2564 ของการไฟฟ้านครหลวง งานก่อสร้างปรับปรุงขยายระบบประปา ของการประปาส่วนภูมิภาค โครงการทางพิเศษสายพระราม 3 - ดาวคะนอง - วงแหวนรอบนอกตะวันตกของการทางพิเศษแห่งประเทศไทย (กพท.) และโครงการรถไฟความเร็วสูงเชื่อม 3 สนามบิน ของการรถไฟแห่งประเทศไทย (รฟท.)

ทั้งนี้ มีโครงการลงทุนขนาดใหญ่ที่เบิกจ่ายล่าช้า เช่น โครงการพัฒนาท่าอากาศยานสุวรรณภูมิ (ปีงบประมาณ 2554 - 2560) ของบริษัท ท่าอากาศยานไทย จำกัด (มหาชน) โครงการรถไฟความเร็วสูงไทย - จีน ระยะที่ 1 โครงการก่อสร้างรถไฟทางคู่ช่วงนครปฐม - ชุมพร และโครงการก่อสร้างรถไฟทางคู่ ช่วงลพบุรี - ปากน้ำโพ ของ รฟท. และแผนก่อสร้างศูนย์บริหารทางพิเศษ กทพ. (ระยะที่ 2) ของ กทพ.


นางปานทิพย์ ศรีพิมล ผู้อำนวยการ สคร. กล่าวสรุปว่า ในเดือนกรกฎาคม 2564 รัฐวิสาหกิจส่วนใหญ่โดยเฉพาะรัฐวิสาหกิจปีปฏิทินสามารถเบิกจ่ายงบลงทุนได้ดีและเป็นไปตามแผน อย่างไรก็ดี จากการประกาศปิดสถานที่ก่อสร้างและมาตรการต่างๆ เพื่อควบคุมการแพร่ระบาดของโรค COVID-19 ส่งผลกระทบ
ต่อบางโครงการ/แผนงานเนื่องจากบุคลากรไม่สามารถเข้าพื้นที่ก่อสร้างหรือตรวจรับงานได้ ขาดแคลนแรงงานและไม่สามารถนำเข้าอุปกรณ์จากต่างประเทศที่เป็นกลุ่มเสี่ยงได้ โดยมีประมาณการมูลค่าผลกระทบถึงสิ้นปี 2564 ประมาณ 23,000 ล้านบาท หรือคิดเป็นร้อยละ 6 ของมูลค่ากรอบลงทุนปี 2564 ของรัฐวิสาหกิจทั้งหมด ซึ่งประมาณครึ่งหนึ่งเป็นผลกระทบจากการประกาศปิดสถานที่ก่อสร้าง



ทั้งนี้ รัฐวิสาหกิจได้ดำเนินการในด้านต่างๆ เพื่อลดผลกระทบดังกล่าว เช่น การประสานหน่วยงานภาครัฐเพื่อขออนุญาตก่อสร้าง โดยมีมาตรการที่รัดกุมรองรับ การหาแรงงานและวัสดุก่อสร้างในพื้นที่ทดแทน รวมทั้ง เร่งรัดงานอื่นมาดำเนินการทดแทน เพื่อให้การลงทุนของรัฐวิสาหกิจเป็นเครื่องมือของภาครัฐในการสนับสนุนการฟื้นตัวของเศรษฐกิจต่อไป
