ทั้งนี้ สำหรับภาพรวมการดำเนินโครงการเปลี่ยนระบบสายไฟฟ้าอากาศเป็นสายไฟฟ้าใต้ดินของ กฟน. ในปี 2562 ประกอบด้วย
1) โครงการที่จะดำเนินการแล้วเสร็จในปี 2562 ได้แก่ - โครงการปทุมวัน จิตรลดา พญาไท (เพิ่มเติม)ถนนเพชรบุรี (แยกยมราช ถึง แยกอุรุพงษ์) ระยะทาง 0.2 กิโลเมตร รื้อถอนเสาไฟฟ้าแล้วเสร็จ เดือนมิถุนายน ถนนนครสวรรค์ (แยกนางเลิ้ง ถึง คลองผดุงกรุงเกษม) ระยะทาง 0.3 กิโลเมตร รื้อถอนเสาไฟฟ้าแล้วเสร็จ เดือนสิงหาคม
- โครงการถนนนานา (ช่วงถนนสุขุมวิท ถึง คลองแสนแสบ) รวมระยะทาง 0.75 กิโลเมตร รื้อถอนเสาไฟฟ้าแล้วเสร็จ เดือนมิถุนายน
- โครงการนนทรี ถนนสาธุประดิษฐ์ ระยะทาง 1 กิโลเมตร รื้อถอนเสาไฟฟ้าแล้วเสร็จ เดือนสิงหาคม ถนนสว่างอารมณ์ ระยะทาง 1 กิโลเมตร รื้อถอนเสาไฟฟ้าแล้วเสร็จ เดือนกันยายน
- โครงการถนนวิทยุ รวมระยะทาง 2.1 กิโลเมตร กำหนดรื้อถอนเสาไฟฟ้าแล้วเสร็จ เดือนธันวาคม

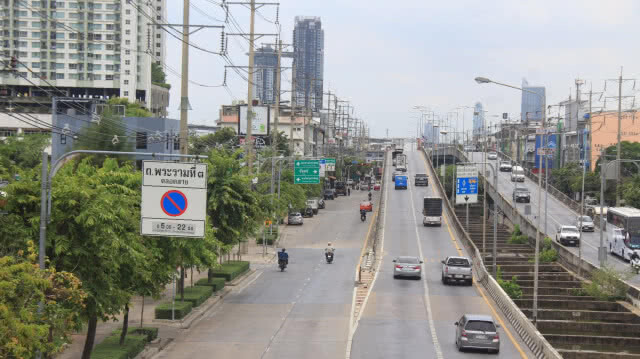

2) โครงการที่อยู่ระหว่างกำลังดำเนินการก่อสร้าง 54.1 กิโลเมตร อาทิ โครงการนนทรี โครงการพระราม 3 โครงการรัชดาภิเษก-พระราม 9 โครงการรอบพระตำหนักจิตรลดารโหฐาน โครงการตามแนวรถไฟฟ้าสายสีน้ำเงิน และโครงการถนนวิทยุ
3) โครงการที่จะลงนามสัญญาก่อสร้างในปี 2562 รวมประมาณ 114.9 กิโลเมตร มูลค่าของสัญญากว่า 20,000 ล้านบาท อาทิ โครงการพื้นที่เมืองชั้นใน โครงการตามแนวรถไฟฟ้าสายสีต่าง ๆ และโครงการร่วมกับหน่วยงานสาธารณูปโภคอื่น
