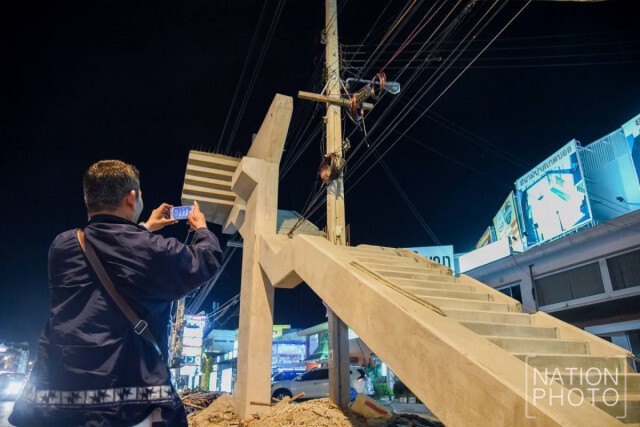

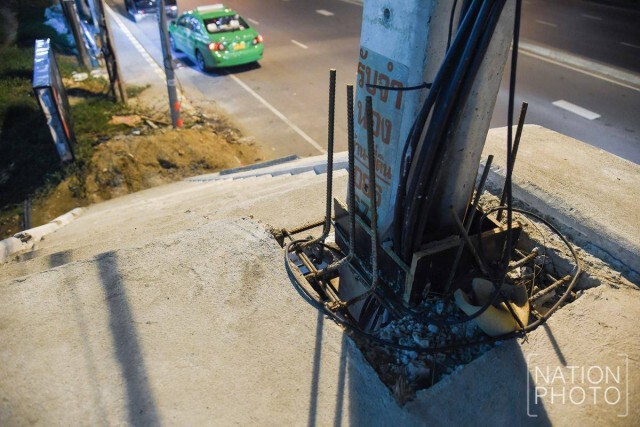

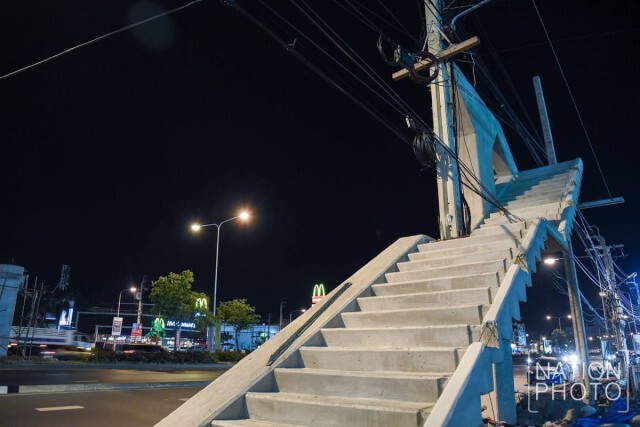

จากการตรวจสอบพบว่าสะพานลอยดังกล่าวเป็นสะพานลอยที่สร้างข้ามถนนราชพฤกษ์ ซึ่งการดำเนินการก่อสร้างขณะนี้แล้วเสร็จเพียงแค่บันไดทางเดินขึ้น-เดินลง ทั้งสองฝั่ง และเสากลางถนนที่รองรับตัวสะพานสำหรับคนเดินข้าม จากการสำรวจพบว่าบันไดทางเดินขึ้น-ลง ของถนนราชพฤกษ์ฝั่งมุ่งหน้าไปทางถนนนครอินน์พบเสาไฟฟ้าอยู่ตรงกลางทางเดินจริง ส่วนสายไฟที่เห็นจะเป็นสายโทรศัพท์กับสายเคเบิ้ล ซึ่งทางผู้รับเหมาก่อสร้างได้มีการนำสายโทรศัพท์บางส่วนร้อยผ่านท่อพลาสติค ที่ฝังอยู่บริเวณทางเดินของบันได
จาการสอบถามพูดคุยกับ นายมนัส สิงห์สง่า ผอ.แขวงทางหลวงชนบทนนทบุรี ได้ชี้แจงว่า สะพานลอยคนข้ามสายนบ.3021 ถ.ราชพฤกษ์ ดังกล่าว แขวงทางหลวงชนบทได้ว่าจ้างบริษัทสิทธิฤกษ์การโยธา จำกัด เป็นผู้ดำเนินการก่อสร้าง โดยใช้งบประมาณ 4,278,000 บาท ก่อนลงมือก่อสร้างแขวงทางหลวงชนบท ได้มีการประสานไปยังการไฟฟ้าในเขตรับผิดชอบ ให้เข้ามาดำเนินการย้ายเสาไฟฟ้า แต่เมื่อถึงเวลาที่ผู้รับเหมาจะลงมือก่อสร้างทางไฟฟ้าก็ยังไม่มาดำเนินการ ซึ่งทางผู้รับเหมาก็ไม่สามารถที่จะรอได้เนื่องจากมีการทำสัญญาว่าจ้างกันเรียบร้อยแล้ว ถ้าก่อสร้างล่าช้าไม่เสร็จตามสัญญาทางบริษัทจะถูกปรับ โดยสัญญาระบุว่าจะต้องส่งงานภายในกลางเดือนกรกฎาคมนี้
เมื่อต้นเดือนมิถุนายนที่ผ่านมาทางเจ้าหน้าที่ไฟฟ้าแจ้งมาว่าจะเข้ามาทำการย้ายเสาไฟฟ้าในวันที่ 10 มิถุนายน แต่ไม่ทราบว่าติดปัญหาใด หลังจากนั้นก็ได้รับการติดต่อจากทางเจ้าหน้าที่โดยแจ้งว่าจะเข้ามาย้ายเสาไฟฟ้าให้ภายในวันที่ 13-15 มิถุนายนนี้นอกจากนี้ทางองค์การโทรศัพท์ และเคเบิ้ลต่างๆที่ติดตั้งบนเสาไฟฟ้าก็จะส่งเจ้าหน้าที่มาดำเนินการย้ายด้วยเช่นกัน
ด้านนายนิสิต จันทร์สมวงศ์ ผวจ.นนทบุรี กล่าวว่าหลังได้รับรายงานว่ามีชาวบ้านร้องเรียนถึงเรื่องดังกล่าวเยอะมากผ่านทางศูนย์ดำรงธรรมของจังหวัด จึงสั่งการให้เจ้าหน้าที่ไปตรวจสอบ พบว่ามีปัญหาตามที่มีผู้ร้องเรียนจริง แต่จากการสอบถามผู้รับเหมาและแขวงทางหลวงชนบทนนทบุรี ทราบว่ามีการประสานงานไปทุกหน่วยงานที่เกี่ยวข้องแล้วแต่ติดปัญหาล่าช้า ตนจึงได้สั่งการให้ทางไฟฟ้าเขตรับผิดชอบให้เข้ามาย้ายเสาไฟอย่างเร่งด่วน เนื่องจากเกรงว่าประชาชนจะสับสน
ด้านการไฟฟ้านครหลวงออกเอกสารชี้แจงภาพเสาไฟฟ้าอยู่กลางสะพานลอยถนนราชพฤกษ์ เมื่อคืนที่ผ่านมา พร้อมระบุเตรียมตัดเสาไฟฟ้าออกจากสะพานลอยในวันจันทร์นี้ (13 มิ.ย.59) คาดว่าจะใช้เวลาดำเนินการทั้งสิ้น 3 วัน
ตามที่มีผู้แชร์ภาพเสาไฟฟ้าอยู่กลางสะพานลอยที่กำลังก่อสร้างในขณะนี้นั้น การไฟฟ้านครหลวง (กฟน.) ตรวจสอบแล้วจุดดังกล่าวเป็นสะพานลอยคนข้ามถนนราชพฤกษ์ อยู่ในพื้นที่รับผิดชอบของการไฟฟ้านครหลวงเขตบางใหญ่ เดิมกรมทางหลวงชนบทประสานข้อมูลโดยแจ้งหนังสือให้ กฟน. ทราบว่าจะดำเนินการก่อสร้างปรับปรุงถนนบริเวณดังกล่าวมีเสาสายไฟฟ้ากีดขวางการก่อสร้างเพียงฝั่งเดียวของถนนราชพฤกษ์ ซึ่ง กฟน. ได้ให้ความร่วมมือและดำเนินการปรับปรุงรื้อย้ายเสาไฟฟ้าเสร็จเรียบร้อยแล้ว
ต่อมา ได้มีหนังสือแจ้งข้อมูลเพิ่มเติมว่ามีเสา สายไฟฟ้า ที่กีดขวางการก่อสร้างอีกฝั่งของถนนราชพฤกษ์ ซึ่งผู้รับเหมาก่อสร้างและ ผู้รับผิดชอบของ กฟน. ได้วางแผนร่วมกันแล้ว แต่มีการก่อสร้างก่อนโดยไม่รอการรื้อ ย้าย เสา สายไฟฟ้าดังกล่าว ซึ่ง กฟน. จะดำเนินการรื้อย้ายเสา สายไฟฟ้าในวันจันทร์ที่ 13 มิถุนายน 2559 และคาดว่าใช้เวลาดำเนินการประมาณ 3 วัน
ทั้งนี้ กฟน. รับทราบปัญหา และพร้อมให้ความร่วมมือกับกรมทางหลวงชนบทจะเร่งประสานงานกับผู้เกี่ยวข้องในรายละเอียดให้รอบคอบ ครบถ้วน เพื่อดำเนินการแก้ไขปัญหาดังกล่าวให้แล้วเสร็จเรียบร้อยโดยเร็ว จึงขออภัยมา ณ ที่นี้
