สำหรับการตรวจสอบวัสดุและคุณภาพงานทั้งสองโครงการเป็นไปตามมาตรฐาน และมีขั้นตอนงานก่อสร้างเป็นไปตามหลักวิศวกรรม เช่น วัสดุที่ใช้ในโครงการมีการดำเนินการขออนุมัติผ่านผู้ควบคุมงานตรวจสอบ ว่ามีมาตรฐานตรงตามรายการประกอบแบบหรือไม่ แล้วจึงนำเสนอที่ประชุมคณะกรรมการตรวจรับพัสดุ เพื่อพิจารณาอนุมัติก่อนนำมาใช้ในโครงการทุกครั้ง สำหรับการตรวจสอบคุณภาพงาน ผู้รับจ้างจะต้องจัดทำเอกสารขออนุมัติทำงาน (request) เพื่อให้ผู้ควบคุมงานตรวจสอบอีกครั้ง และมีการส่งวัสดุไปทดสอบคุณสมบัติกับทางสถาบันที่ได้รับการยอมรับ และอนุมัติจากทางคณะกรรมการตรวจรับพัสดุแล้ว เช่น ในโครงการแรกเหล็กเสริมคอนกรีตส่งไปตรวจสอบที่คณะวิศวกรรมศาสตร์ มหาวิทยาลัยสงขลานครินทร์ หาดใหญ่ และเก็บตัวอย่างคอนกรีตที่ใช้ไปทดสอบที่หน่วยงานโยธาธิการและผังเมืองจังหวัดสงขลาทุกครั้ง
โครงการที่2 เหล็กเสริมคอนกรีตส่งไปตรวจสอบที่หน่วยงานโยธาธิการและผังเมืองจังหวัดปทุมธานีทุกครั้งเช่นกัน ผลการตรวจสอบปรากฏว่า เหล็กเส้นทุกขนาดและคอนกรีตที่นำเข้ามาใช้ในโครงการก่อสร้างทั้งสองแห่งได้รับมาตรฐานอุตสาหกรรม และผ่านการทดสอบคุณสมบัติจากหน่วยงานดังกล่าวข้างต้นทั้งหมด

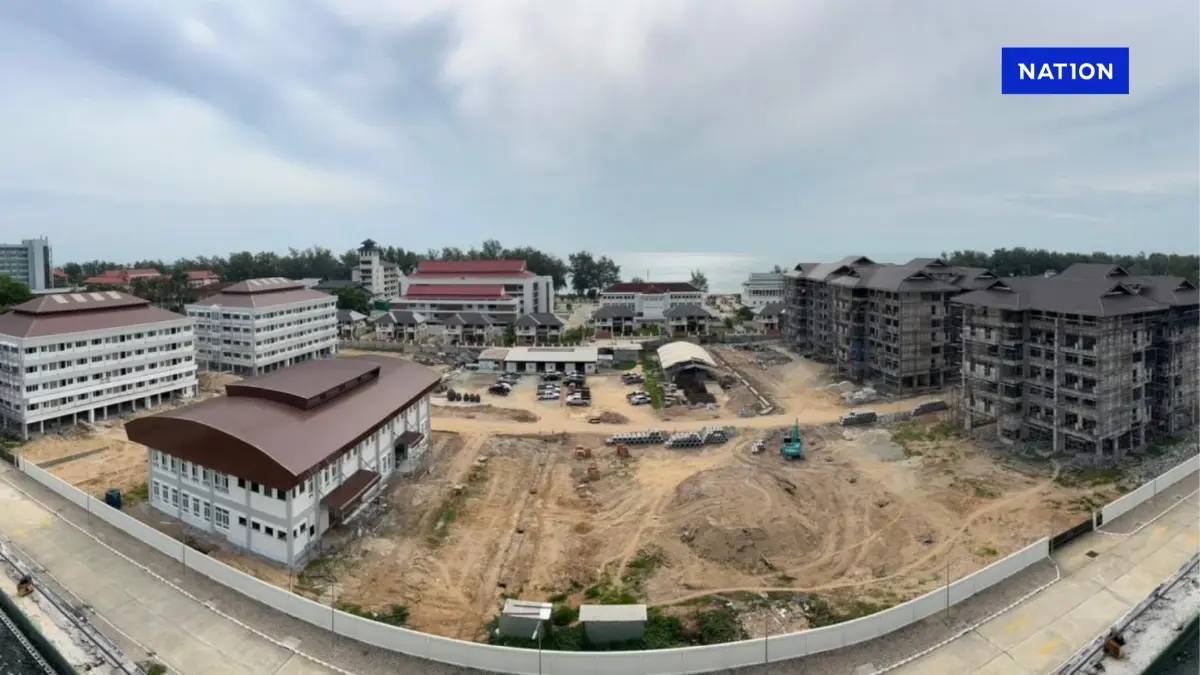

สำหรับความก้าวหน้าของงานในโครงการแรกดำเนินการไปแล้ว คิดเป็นร้อยละ 83.97 มีการเบิกงวดงานไปแล้วคิดเป็น ร้อยละ 36.85 งานมีความล่าช้าจากข้อมูล ณ วันที่ 3 มี.ค. 2568 ล่าช้าเป็นเวลา 488 วัน
ส่วนโครงการที่2 ดำเนินการไปแล้วคิดเป็นร้อยละ 20.67 มีการเบิกงวดงานไปแล้วคิดเป็นร้อยละ 11.74 จากข้อมูล ณ.วันที่ 1เม.ย. 2568 งานล่าช้าเป็นเวลา 616 วัน
นอกจากความล่าช้างานก่อสร้างทั้ง 2 โครงการ มีคุณภาพงานเป็นไปตามข้อกำหนดในสัญญา มีขั้นตอนงานก่อสร้างเป็นไปตามหลักวิศวกรรม และการเบิกจ่ายเงินค่าจ้างที่ชำระต่ำกว่าผลงานที่ผู้รับจ้างดำเนินการไปแล้ว หากผู้รับจ้างไม่ดำเนินการให้แล้วเสร็จตามสัญญา สำนักงานศาลยุติธรรม สามารถเปิดประมูลหาผู้รับจ้างที่มีคุณสมบัติรายอื่นมาดำเนินการก่อสร้างให้แล้วเสร็จได้
